Планирование ИТ-проекта: методологии, ресурсы и управление ходом выполнения разработки

Планирование ИТ-проектов — один из самых критичных факторов их успеха. В отличие от строительства или промышленности, где большинство работ имеет физические ограничения и устойчивую технологическую последовательность, цифровые проекты развиваются в условиях постоянных изменений. Требования корректируются по ходу работы, ресурсы ограничены, а ошибка в оценке трудозатрат может привести к срыву сроков, увеличению стоимости разработки и конфликтам внутри команды.

Управление ИТ-проектами требует не только технической экспертизы, но и выбора подходящей методологии, грамотного распределения ресурсов, качественного взаимодействия участников проекта и прозрачного управления ходом выполнения задач.

Цель этой статьи — показать, как выстроить эффективное планирование ИТ-проекта: от выбора методологии (Agile, каскадная модель) до оценки трудозатрат, управления командой разработки и применения инструментов, которые повышают предсказуемость сроков и качество результата.

Специфика планирования ИТ-проектов

Планирование ИТ-проектов отличается тем, что результат создаётся не из материалов, а из решений команды — и поэтому предсказуемость здесь значительно ниже. Если в строительстве большинство этапов жёстко фиксированы, то в ИТ требования могут меняться уже в процессе разработки. Например, после первых демо заказчик видит прототип и предлагает расширить функциональность, а это напрямую влияет на сроки и трудозатраты.

Ещё одна особенность — зависимость от компетенций конкретных специалистов. Скорость разработки определяется не количеством людей, а их опытом, вовлечённостью и загрузкой. Если архитектор занят на другом продукте или тестировщик ушёл в отпуск, проект останавливается — «добавить ещё одного разработчика» здесь не работает.

Отдельный фактор — интеграции. Большинство ИТ-систем подключаются к внешним API, корпоративным сервисам, базам данных. Любое изменение на стороне контрагента (например, обновление схемы API) может остановить релиз. Чтобы избежать таких рисков, интеграции планируются как отдельные этапы с дополнительными проверками.

Также есть специфика в оценке трудозатрат: даже опытные команды ошибаются. Не потому что плохо считают, а потому что задача может оказаться глубже. Простой отчёт превращается в исследование данных, а небольшая доработка фронтенда — в необходимость переработать API. Поэтому в ИТ планирование всегда предусматривает пересмотр оценок после первых итераций и уточнение этапов разработки по мере появления деталей.

И наконец, в ИТ гораздо сложнее управлять зависимостями. Дизайн может быть готов раньше логики, фронтенд — раньше бэкенда, а тестирование — зависнуть из-за отсутствия тестовых данных. Поэтому планирование ИТ-проекта — это постоянная работа с очередностью задач, качеством требований и загрузкой команды, а не просто составление графика.

Agile и каскадная модель: как выбрать методологию для ИТ-проекта

В планировании ИТ-проектов выбор методологии определяет не только порядок работ, но и то, насколько команда сможет адаптироваться к изменениям. Две самые распространённые модели — Agile и каскадная — работают по разной логике и подходят для разных типов задач.

Каскадная модель (Waterfall)

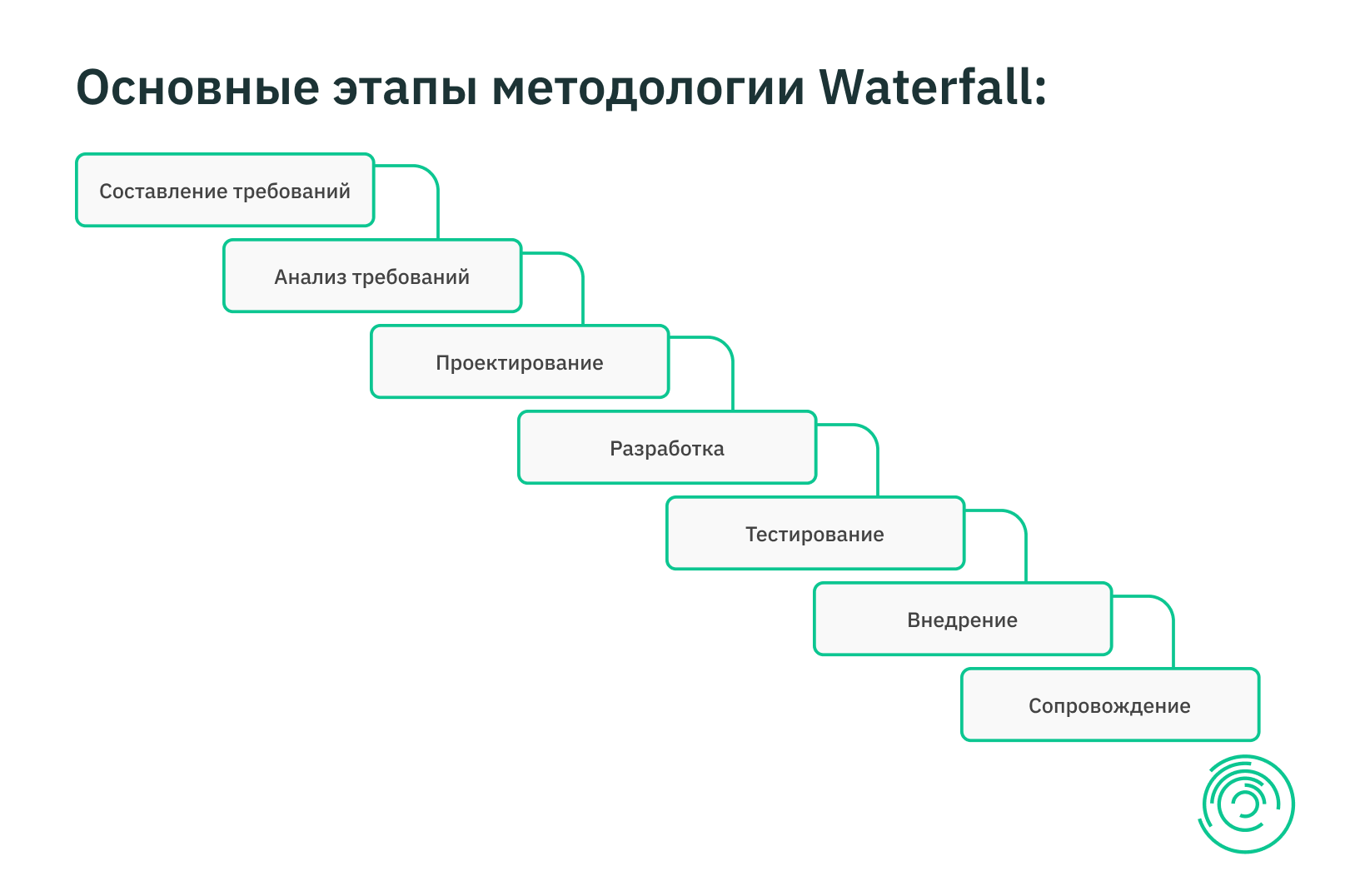

Каскадная модель предполагает, что проект проходит этапы последовательно: анализ → проектирование → разработка → тестирование → внедрение. Такая схема хорошо подходит для проектов с чётким ТЗ и высокими требованиями к формальной отчётности: например, интеграции с государственными системами, тендерные решения или корпоративные проекты, где результат заранее определён.

Главный плюс Waterfall — предсказуемость. Команда заранее понимает объём задач, бюджет и сроки. Но за эту предсказуемость приходится платить: если по ходу работы выясняется, что нужно изменить логику продукта, стоимость изменения возрастает кратно. Любой сдвиг на раннем этапе тянет за собой переработку всех последующих.

Это модель для проектов, где «сначала надо всё продумать, потом делать».
Agile

Agile работает иначе. Вместо линейной последовательности проект разбивается на короткие циклы — итерации или спринты. Команда регулярно показывает заказчику промежуточный результат, получает обратную связь и корректирует продукт по мере необходимости.

Agile подходит для проектов, где:

— требования формируются по ходу,

— важна скорость выхода на рынок,

— требуется возможность проверки гипотез,

— цена ошибки ниже, чем цена долгого планирования.

В этой модели команда быстрее реагирует на изменения. Если заказчик хочет поменять функциональность, это происходит в рамках следующей итерации — без полного пересмотра проекта.

Agile — это «делаем, показываем, исправляем», а не «сначала всё продумываем».

Ключевое различие в планировании

Главное отличие Agile от Waterfall — в обращении с неопределённостью.

В каскадной модели неопределённость стараются устранить до старта работ, формируя максимально подробное ТЗ и этапы разработки.

В Agile неопределённость признают частью процесса и закладывают гибкость: команда оценивает задачи на спринт, измеряет фактическую скорость и корректирует план по мере завершения итераций.

Поэтому Waterfall лучше работает там, где нельзя ошибиться в требованиях, а Agile — там, где требования и продукт формируются постепенно.

Таблица. Отличие методологии Agile от Waterfall

Waterfall
Agile
Сроки проекта
Фиксированные. Понятны начало и конец проекта, все этапы известны с начала проекта.
График адаптируется по мере продвижения проекта, что позволяет тестировать и экспериментировать.
Участие заказчика
Заказчик определяет конечную цель проекта, в начале формирует четкое ТЗ и не вовлечен в процесс работы.
Заказчик и его обратная связь необходимы на каждом этапы разработки.
Гибкость
Каждый этап должен быть полностью завершен, прежде чем команда перейдет к следующему. Нет промежуточных встреч с клиентом.
Команда работает спринтами, обычно один спринт длится от 1 до 4 недель. Участники спринтов проводят промежуточное подведение итогов.
Роли в команде
Строгое распределение ролей между членами команды с конкретными обязанностями.
Члены команды могут работать над разными задачами или совмещать несколько.
Скорость работы
Выполнение задач может занимать больше времени из-за того, что все требования должны быть согласованы до начала проекта.
Проекты могут выполняться быстрее благодаря итеративности.
Когда использовать Agile, а когда — каскадную модель

Когда выбирать каскадную модель (Waterfall)

Каскадный подход лучше работает в проектах, где:

- требования заранее известны и изменяются редко;

- есть формальная отчётность, регламенты, ГОСТы;

- продукт должен соответствовать заранее утверждённой спецификации;

- ошибки дорого исправлять;

- нужен строгий контроль сроков и бюджета.

Типичные примеры:

— интеграции с государственными системами,

— корпоративные системы с утверждёнными ТЗ,

— тендерные проекты,

— продукты с высокой нормативной нагрузкой.

Waterfall — это про предсказуемость, фиксированные этапы и минимальные изменения после старта.

Когда выбирать Agile

Agile подходит, когда:

- требования формируются по ходу проекта;

- важна скорость релизов и вывод функционала;

- заказчику нужен живой продукт, а не набор документов;

- команда готова работать итерациями, показывая результат каждые 1–3 недели;

- ценность — в адаптивности, а не в фиксированном плане.

Типичные примеры:

— разработка веб- и мобильных приложений,

— создание MVP или новых цифровых продуктов,

— улучшение внутренней ИТ-инфраструктуры,

— интеграционные решения без строгих регуляций.

Agile — это про гибкость, быструю обратную связь и готовность корректировать продукт по мере развития идей.

Планирование ресурсов в ИТ-проекте

Планирование ресурсов в ИТ-проекте начинается не с сроков, а с понимания, какая команда нужна для реализации конкретного объёма работ. От этого напрямую зависят сроки, стоимость разработки и качество продукта.

В отличие от строительных или промышленных проектов, где объём работ можно посчитать по смете и физическим величинам, в ИТ ресурсы — это экспертиза конкретных людей. Один сильный разработчик может сделать за неделю то, что два менее опытных будут писать месяц. А если фронтендер занят на другом проекте или DevOps ушёл в отпуск, релиз может остановиться полностью.

Поэтому планирование ресурсов — это баланс компетенций, загрузки и ключевых ролей. Проект не поедет, если нет аналитика для постановки задач, тестировщика для проверки функционала или инженера DevOps для настройки окружений. У каждого этапа разработки есть «узкое место», и задача планировщика — увидеть это заранее.

Характерная ошибка — считать, что можно сократить сроки, «добавив ещё разработчиков». В ИТ это почти не работает: новые люди требуют погружения в архитектуру, продукт и логику решений. Поэтому грамотное планирование ресурсов основано на реальной capacity команды и учёте того, когда и какие специалисты доступны.

Оценка трудозатрат на разработку

Оценка трудозатрат — один из самых сложных элементов планирования ИТ-проекта. В отличие от материального производства, здесь невозможно заранее посчитать точный объём работ: задачи могут менять глубину, зависеть от сторонних сервисов, технического долга или нестабильных данных.

Поэтому профессиональная оценка строится в несколько этапов. Сначала команда даёт первичную оценку — «приближённую», чтобы понять порядок величин. Затем после проработки требований или прототипа оценка уточняется. И только после начала разработки становится понятно, совпадает ли плановая сложность с фактической.

Характерный пример: задача «добавить отчёт» выглядит простой, пока не выясняется, что данные хранятся в разных системах или неструктурированы. Такая задача может занимать 4 часа или 4 дня — в зависимости от технических условий

Оценка трудозатрат должна учитывать не только сам объём разработки, но и сопутствующие работы: тестирование, ревью кода, интеграции, подготовку данных, устранение дефектов. Если эти этапы не учесть, сроки будут срываться, а команда — перегружаться.

Поэтому ключ к точным оценкам — декомпозиция задач до уровня, который можно осмысленно оценить, и постоянная актуализация оценок по мере появления новой информации. Это основа предсказуемости сроков и качества продукта.

Управление ходом выполнения ИТ-проекта

Даже идеальный план быстро теряет актуальность, если команда не контролирует ежедневный прогресс задач. Поэтому управление ходом выполнения ИТ-проекта — это не отчёты раз в неделю, а постоянный трекинг, который позволяет видеть, где проект движется по плану, а где уже образуются узкие места.

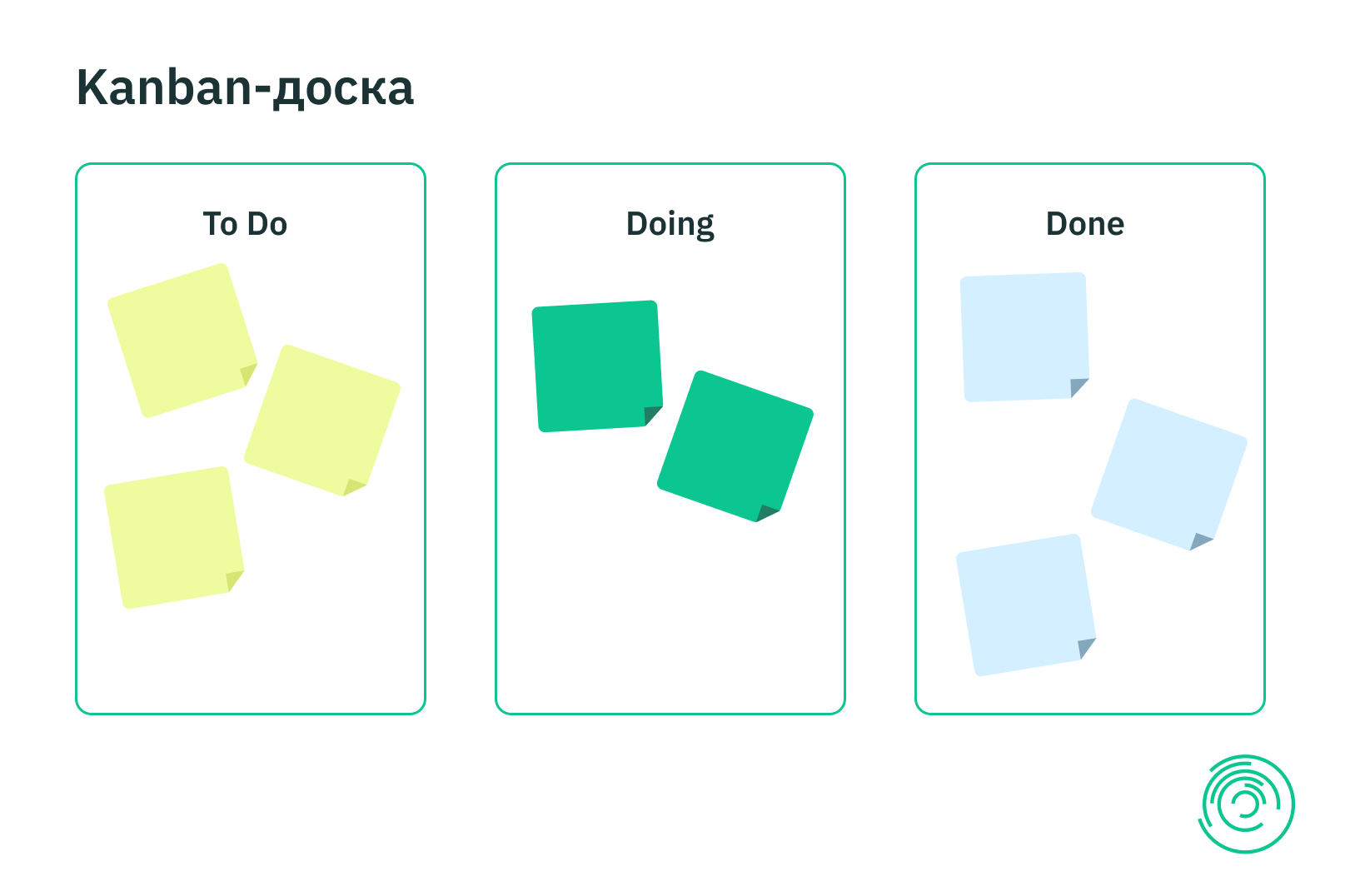

В ИТ для этого используются Kanban-доски и системы управления задачами: Jira, YouTrack, Trello. На них видно всё: что поставлено в работу, что блокируется зависимостями, где возникают задержки и сколько задач реально закрывается за спринт. Это даёт руководителю понятное представление о скорости разработки и позволяет прогнозировать сроки следующего релиза.
Практика показывает: если команда говорит, что «почти всё готово», это обычно значит, что половина задач в статусе “In Progress”, а ни одна не доведена до конца. Трекинг фокусирует внимание на том, что действительно завершено — а не просто начато.

Чтобы управлять прогрессом адекватно, команда должна видеть не только статусы задач, но и velocity — реальную скорость закрытия. Именно она показывает, сколько работы можно брать в следующий спринт и какие сроки реалистичны. Если velocity падает, значит, команда либо перегружена, либо сталкивается с проблемами в архитектуре или зависимостях.

Управление ходом выполнения проекта — это не контроль ради контроля, а инструмент, который позволяет заранее увидеть отклонения, пересчитать сроки и успеть адаптировать план, пока изменения не стали критичными.

Управление рисками и отклонениями

ИТ-проекты редко идут строго по плану, поэтому управление рисками — такой же важный процесс, как планирование. Основные риски появляются из трёх зон: требования, интеграции, архитектура. Если одна из них «сыпется», это сразу влияет на сроки и качество разработки.

Например, поставщик API может изменить формат данных за неделю до релиза. Проектирование архитектуры может неожиданно выявить необходимость переработать часть модулей. Даже простое изменение бизнес-логики часто тянет цепочку доработок в нескольких компонентах одновременно

Чтобы контролировать такие ситуации, команда ведёт план управления проектными рисками: отслеживает потенциальные угрозы, фиксирует вероятность и влияние, прописывает, что делать, если риск сработает. В ИТ это особенно важно, потому что эффект от рисков проявляется не сразу — иногда только после начала тестирования или интеграции.

Отклонения тоже неизбежны. Но управлять ими проще, когда:

— регулярно обновляется оценка трудозатрат;

— есть прозрачная картина по прогрессу задач;

— velocity команды понятен;

— архитектурные решения документируются;

— работают автоматизированные тесты.

Если отклонение найдено рано, его можно компенсировать: перераспределить задачи, перенести часть функциональности, увеличить время на тестирование или вынести низкоприоритетный блок в следующий релиз.

Если отклонение найдено поздно — проект становится заложником собственного плана.

Так управление рисками и отклонениями превращается в практику, которая не просто “защищает план”, а делает проект предсказуемым и управляемым.
BI и дашборды для управления ИТ-проектами

В ИТ-проектах важно не только видеть текущие статусы задач, но и понимать динамику: как меняется скорость разработки, где возникают узкие места, какой функционал выбывает из релиза и как распределяется нагрузка команды. Поэтому многие руководители используют BI-дашборды как инструмент стратегического и операционного контроля.

Дашборд показывает не только прогресс задач, но и то, что обычно скрыто внутри проекта:

— velocity команды,

— узкие места в разработке или тестировании,

— задачи, блокирующие релиз,

— отклонения от плана,

— прогноз времени до завершения спринта или релиза.

Например, если BI показывает, что тестирование систематически задерживает релизы, значит, нужно пересмотреть состав команды или изменить порядок разработки. Если velocity падает несколько недель подряд, это сигнал, что команда перегружена или сталкивается с техническим долгом. BI делает эту картину прозрачной, а управление цифровыми проектами — более предсказуемым

Автоматизация процессов разработки

Автоматизация — один из самых эффективных способов сократить сроки ИТ-проекта и повысить качество результата. Многие процессы, которые раньше выполнялись вручную, сегодня можно автоматизировать:

— сборку и деплой,

— тестирование,

— проверки качества кода,

— создание и согласование задач,

— простые интеграции и бизнес-процессы.

Low-code-разработка здесь особенно полезна. Платформы вроде GreenData позволяют автоматизировать согласования, формирование документов, обработку заявок, учет задач — без полноценной разработки каждой функции. Это снижает трудозатраты, а значит, делает сроки более предсказуемыми.

Автоматизация важна не только для ускорения разработки, но и для уменьшения количества ошибок. Чем больше рутинных действий выполняет система, тем меньше рисков человеческого фактора — а значит, меньше непредвиденных отклонений, которые обычно и «съедают» сроки.

Заключение

Планирование ИТ-проекта — это не просто выбор методологии и составление плана. Это работа с неопределённостью, компетенциями команды, интеграциями, архитектурой и рисками. Правильный подход к планированию ресурсов, оценке трудозатрат и управлению ходом выполнения проекта делает разработку более управляемой, а сроки — реалистичными.

Гибкие методологии, BI-дашборды и автоматизация процессов помогают команде быстрее адаптироваться к изменениям, видеть реальный прогресс и принимать решения на основе данных. В результате проект становится предсказуемым, а продукт — качественным.
