В 2024–2026 годах энергетика России реализует инвестиционные проекты в условиях высокой капиталоёмкости, ограничений по поставкам оборудования и роста требований к надёжности энергосистемы. По данным отраслевых аналитиков, в 2024–2025 годах были перенесены или отменены сроки реализации более чем 20 проектов тепловой генерации совокупной мощностью около 3,7 ГВт, что напрямую отразилось на инвестиционных программах и графиках ввода мощностей.
Одновременно сохраняется высокий объём строительства и модернизации: в 2025 году в эксплуатацию вводятся новые и обновлённые объекты генерации с совокупными инвестициями в десятки миллиардов рублей, а долгосрочные планы развития энергетики до 2042 года предусматривают ввод десятков гигаватт новых мощностей и масштабную модернизацию существующего оборудования. В таких условиях любые отклонения по срокам строительства энергетических объектов напрямую влияют на экономику проектов, выполнение инвестиционных обязательств и устойчивость энергосистемы.
Поэтому управление проектами в энергетике всё чаще смещается от формального календарного планирования к системному контролю сроков и рисков. Календарно-сетевое планирование становится ключевым инструментом, позволяющим связать сроки реализации инвестиционных проектов, критический путь, управление рисками и общую управляемость проекта в условиях высокой стоимости ошибок и ограниченного пространства для манёвра.
Энергетика 2024–2026: инвестиционные проекты в условиях перестройки цепочек поставок
В 2024–2026 годах энергетика России одновременно решает две взаимосвязанные задачи: строительство новых генерирующих мощностей и масштабную модернизацию действующих объектов. Такая конфигурация обусловлена высоким уровнем износа оборудования, накопленными дефицитами мощности в отдельных регионах и ростом нагрузок на энергосистему. По оценкам отраслевых экспертов, значительная часть тепловой генерации была введена ещё в советский период, что делает обновление мощностей неотложной задачей для обеспечения надёжности энергоснабжения.
При этом реализация инвестиционных проектов осложняется перестройкой цепочек поставок оборудования. По данным аналитического исследования INFOLine «Электроэнергетическая отрасль РФ 2025», в 2024–2025 годах были отменены или перенесены сроки реализации 21 проекта теплогенерации совокупной мощностью около 3,7 ГВт. Основными причинами стали сбои в поставках комплектующих и ограничения по локализации энергооборудования, а также необходимость корректировки инвестиционных программ.
В этих условиях резко возрастает цена сроков. Срыв графика энергетического проекта приводит не только к росту капитальных и операционных затрат, но и к технологическим и регуляторным последствиям — переносу ввода мощности, рискам дефицита мощности в периоды пиковых нагрузок и нарушению обязательств в рамках инвестиционных программ. В результате управление сроками становится одним из ключевых факторов устойчивости энергетических проектов.
Специфика энергетических проектов, которая ломает «обычное» планирование

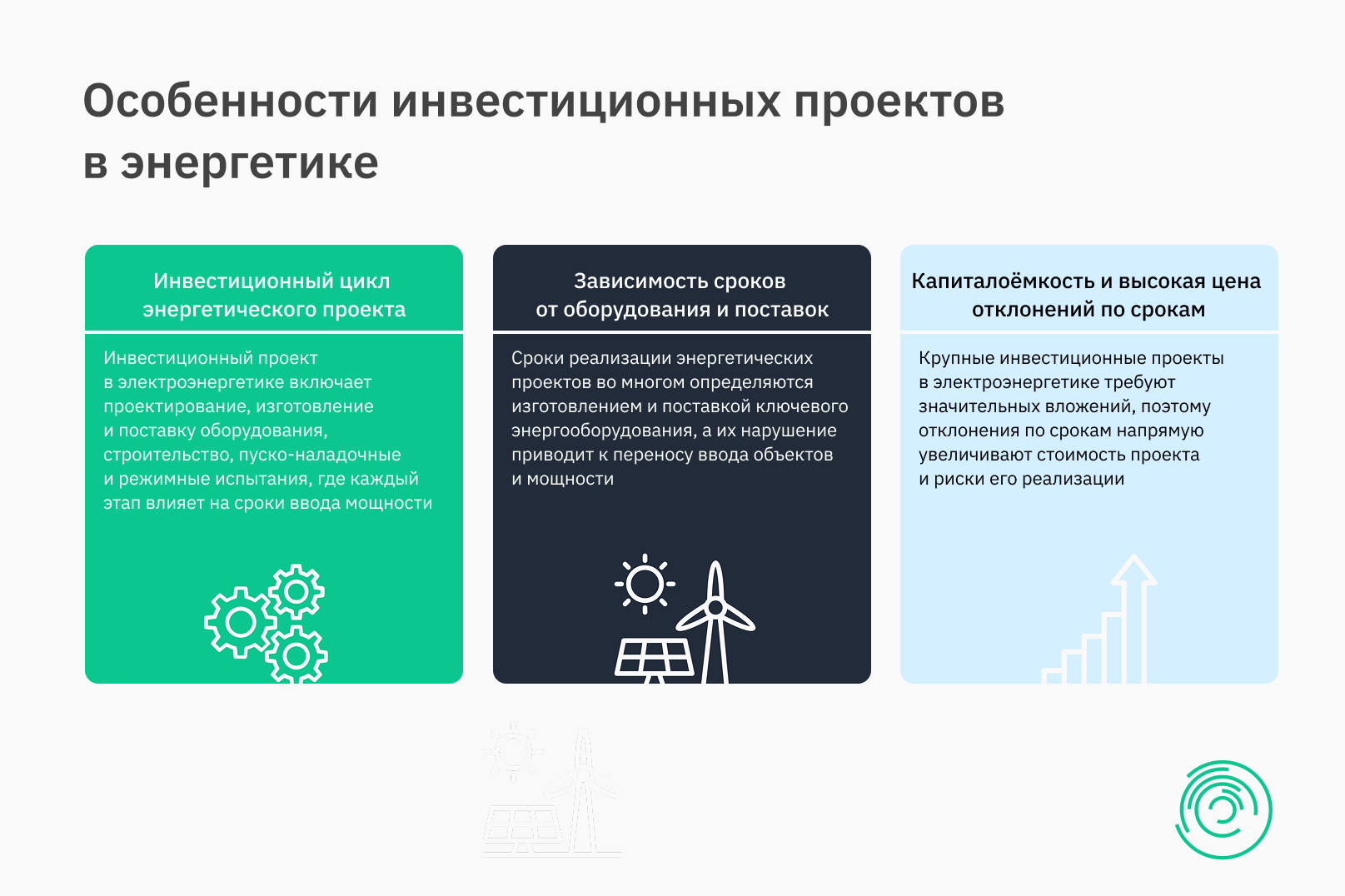

Энергетические проекты принципиально отличаются от большинства промышленных и инфраструктурных строек длительным инвестиционным циклом и высокой капиталоёмкостью. Строительство и модернизация объектов генерации и сетевого комплекса включают не только строительно-монтажные работы, но и проектирование, изготовление и поставку оборудования, пуско-наладочные работы, режимные и приёмо-сдаточные испытания. Эти этапы формируют сложную систему зависимостей, где отклонения на ранних стадиях почти всегда отражаются на сроках ввода объекта в эксплуатацию.
Критической особенностью является высокая зависимость от энергооборудования — турбин, генераторов, котлов и вспомогательных систем. Сроки изготовления и поставки оборудования, особенно в условиях локализации производства, часто становятся определяющим фактором календарного графика. При этом возможности ускорения таких работ крайне ограничены, что делает ошибки планирования особенно чувствительными.
Дополнительную сложность создаёт высокая доля обязательных процедур и требований к надёжности. Испытания, допуски, подтверждение готовности к диспетчерскому управлению и интеграции в энергосистему не могут быть формально «сжаты» без риска для безопасности и устойчивости работы объектов.
Наконец, существенную роль играет региональная специфика. В дефицитных зонах и регионах с высокими пиковыми нагрузками — в том числе в объединённых энергосистемах Юга и Востока — приоритизация проектов напрямую связана со сроками их ввода. Здесь перенос даже одного объекта может иметь системные последствия, что дополнительно повышает требования к точности планирования и контролю реализации инвестиционных проектов.
Одновременно сохраняется высокий объём строительства и модернизации: в 2025 году в эксплуатацию вводятся новые и обновлённые объекты генерации с совокупными инвестициями в десятки миллиардов рублей, а долгосрочные планы развития энергетики до 2042 года предусматривают ввод десятков гигаватт новых мощностей и масштабную модернизацию существующего оборудования. В таких условиях любые отклонения по срокам строительства энергетических объектов напрямую влияют на экономику проектов, выполнение инвестиционных обязательств и устойчивость энергосистемы.
Поэтому управление проектами в энергетике всё чаще смещается от формального календарного планирования к системному контролю сроков и рисков. Календарно-сетевое планирование становится ключевым инструментом, позволяющим связать сроки реализации инвестиционных проектов, критический путь, управление рисками и общую управляемость проекта в условиях высокой стоимости ошибок и ограниченного пространства для манёвра.
Энергетика 2024–2026: инвестиционные проекты в условиях перестройки цепочек поставок
В 2024–2026 годах энергетика России одновременно решает две взаимосвязанные задачи: строительство новых генерирующих мощностей и масштабную модернизацию действующих объектов. Такая конфигурация обусловлена высоким уровнем износа оборудования, накопленными дефицитами мощности в отдельных регионах и ростом нагрузок на энергосистему. По оценкам отраслевых экспертов, значительная часть тепловой генерации была введена ещё в советский период, что делает обновление мощностей неотложной задачей для обеспечения надёжности энергоснабжения.
При этом реализация инвестиционных проектов осложняется перестройкой цепочек поставок оборудования. По данным аналитического исследования INFOLine «Электроэнергетическая отрасль РФ 2025», в 2024–2025 годах были отменены или перенесены сроки реализации 21 проекта теплогенерации совокупной мощностью около 3,7 ГВт. Основными причинами стали сбои в поставках комплектующих и ограничения по локализации энергооборудования, а также необходимость корректировки инвестиционных программ.
В этих условиях резко возрастает цена сроков. Срыв графика энергетического проекта приводит не только к росту капитальных и операционных затрат, но и к технологическим и регуляторным последствиям — переносу ввода мощности, рискам дефицита мощности в периоды пиковых нагрузок и нарушению обязательств в рамках инвестиционных программ. В результате управление сроками становится одним из ключевых факторов устойчивости энергетических проектов.
Специфика энергетических проектов, которая ломает «обычное» планирование
Энергетические проекты принципиально отличаются от большинства промышленных и инфраструктурных строек длительным инвестиционным циклом и высокой капиталоёмкостью. Строительство и модернизация объектов генерации и сетевого комплекса включают не только строительно-монтажные работы, но и проектирование, изготовление и поставку оборудования, пуско-наладочные работы, режимные и приёмо-сдаточные испытания. Эти этапы формируют сложную систему зависимостей, где отклонения на ранних стадиях почти всегда отражаются на сроках ввода объекта в эксплуатацию.
Критической особенностью является высокая зависимость от энергооборудования — турбин, генераторов, котлов и вспомогательных систем. Сроки изготовления и поставки оборудования, особенно в условиях локализации производства, часто становятся определяющим фактором календарного графика. При этом возможности ускорения таких работ крайне ограничены, что делает ошибки планирования особенно чувствительными.
Дополнительную сложность создаёт высокая доля обязательных процедур и требований к надёжности. Испытания, допуски, подтверждение готовности к диспетчерскому управлению и интеграции в энергосистему не могут быть формально «сжаты» без риска для безопасности и устойчивости работы объектов.
Наконец, существенную роль играет региональная специфика. В дефицитных зонах и регионах с высокими пиковыми нагрузками — в том числе в объединённых энергосистемах Юга и Востока — приоритизация проектов напрямую связана со сроками их ввода. Здесь перенос даже одного объекта может иметь системные последствия, что дополнительно повышает требования к точности планирования и контролю реализации инвестиционных проектов.
Инвестиционный портфель отрасли: модернизация vs новое строительство
Инвестиционный портфель энергетики в 2024–2026 годах формируется вокруг двух параллельных направлений — модернизации действующих мощностей и строительства новых объектов генерации. Модернизация тепловой генерации остаётся критически важной задачей из-за высокого уровня износа оборудования. По оценкам отраслевых экспертов, значительная часть паротурбинного оборудования уже выработала нормативный ресурс, что напрямую отражается на надёжности, КПД и удельном расходе топлива. В этих условиях обновление мощностей становится не вопросом повышения эффективности, а условием поддержания устойчивой работы энергосистемы.
Одновременно отрасль вынуждена развивать новое строительство, в том числе в логике технологической независимости. Использование локализованных решений и отечественного энергооборудования формирует новый контур рисков — от сроков изготовления до интеграции в действующие технологические цепочки. Это повышает требования к управлению инвестиционными проектами и точности планирования сроков.
Характерный «срез» отрасли дают несколько крупных проектов последних лет. В сегменте модернизации это обновление Автовской ТЭЦ в Санкт-Петербурге, а также проекты на Красноярских ТЭЦ, реализуемые в рамках программы модернизации генерирующих мощностей. В новом строительстве показателен ввод ТЭС «Ударная» в Краснодарском крае — первого крупного объекта с применением отечественной турбины большой мощности. К крупнейшим стройкам 2025 года относятся Артёмовская ТЭЦ-2 в Приморском крае и Якутская ГРЭС-2, каждая из которых представляет собой сложный инвестиционный проект с высокой стоимостью ошибок по срокам.
Атомная энергетика как особый сегмент инвестиционных проектов
Отдельное место в инвестиционном портфеле энергетики занимают проекты атомной генерации, реализуемые при участии России за рубежом. Один из ключевых примеров — АЭС Эль-Дабаа, которая является первой российской атомной станцией, строящейся на Африканском континенте. Проект реализуется «с нуля» и после ввода всех четырёх энергоблоков обеспечит до 10% потребности Египта в электроэнергии, формируя новую базовую генерацию для национальной энергосистемы.
Не менее масштабным является проект АЭС Аккую, строящейся на средиземноморском побережье Турции в провинции Мерсин. Это первая атомная электростанция в Турецкой Республике и на сегодняшний день крупнейшая атомная стройка в мире. После завершения строительства АЭС «Аккую» будет обеспечивать электроэнергией более 10 регионов страны и свыше 12 млн потребителей, включая объекты гражданской и промышленной инфраструктуры.
Обе станции реализуются по серийному проекту с реакторами ВВЭР-1200 и относятся к категории уникально сложных инвестиционных проектов. Масштаб строительства, параллельное возведение нескольких энергоблоков, жёсткие регуляторные требования и высокая цена отклонений по срокам делают управление календарём и критическим путём здесь ключевым фактором успешной реализации.
Почему в энергетике особенно опасны укрупнённые графики
Традиционные укрупнённые графики в энергетических проектах скрывают ключевые риски, возникающие на стыках этапов реализации. В одной «линии» работ часто оказываются объединены проектирование, производство оборудования, поставка, монтаж, пуско-наладочные работы и ввод объекта в эксплуатацию. Такая модель не отражает реальную логику энергетического проекта, где каждый из этих этапов имеет жёсткие технологические зависимости.
Укрупнение не показывает очередность поставок оборудования, готовность отдельных узлов и систем, а также критическую зависимость ПНР и режимных испытаний от завершения строительно-монтажных работ и настройки вспомогательных систем. В результате график формально выглядит выполнимым, но не позволяет управлять реальными ограничениями проекта.
При переносе сроков эффект носит каскадный характер. Сдвиг на одном участке автоматически отражается на критическом пути, приводит к переносу ввода мощности и нарушению инвестиционных обязательств. В дефицитных регионах такие срывы особенно чувствительны, поскольку затрагивают не только экономику проекта, но и устойчивость энергоснабжения.
Роль календарно-сетевого планирования в энергетических проектах
В энергетике календарно-сетевое планирование выступает не просто инструментом детализации сроков, а моделью управления сложной системой зависимостей. КСП позволяет увязать сроки, ресурсы и технологическую последовательность работ в рамках единой структуры, отражающей реальную логику энергостроительства.
Именно календарно-сетевой подход фиксирует ключевые технологические зависимости: переход от монтажа к испытаниям, пуско-наладочным работам и режимным испытаниям, без которых невозможен ввод объекта в эксплуатацию. КСП позволяет выделить критический путь проекта и определить работы, отклонения по которым напрямую влияют на сроки готовности мощности.
Для энергетических проектов принципиально важно, что КСП даёт возможность прогнозировать ввод и фактическую готовность мощности, а не только формально отслеживать ход строительства. Это позволяет связать график реализации с обязательствами по подключению и синхронизации с энергосистемой, а также с выполнением инвестиционных программ. В результате календарно-сетевое планирование становится основой управляемости энергетических проектов в условиях высокой стоимости ошибок и ограниченного запаса по срокам.
Инвестиционный портфель энергетики в 2024–2026 годах формируется вокруг двух параллельных направлений — модернизации действующих мощностей и строительства новых объектов генерации. Модернизация тепловой генерации остаётся критически важной задачей из-за высокого уровня износа оборудования. По оценкам отраслевых экспертов, значительная часть паротурбинного оборудования уже выработала нормативный ресурс, что напрямую отражается на надёжности, КПД и удельном расходе топлива. В этих условиях обновление мощностей становится не вопросом повышения эффективности, а условием поддержания устойчивой работы энергосистемы.
Одновременно отрасль вынуждена развивать новое строительство, в том числе в логике технологической независимости. Использование локализованных решений и отечественного энергооборудования формирует новый контур рисков — от сроков изготовления до интеграции в действующие технологические цепочки. Это повышает требования к управлению инвестиционными проектами и точности планирования сроков.
Характерный «срез» отрасли дают несколько крупных проектов последних лет. В сегменте модернизации это обновление Автовской ТЭЦ в Санкт-Петербурге, а также проекты на Красноярских ТЭЦ, реализуемые в рамках программы модернизации генерирующих мощностей. В новом строительстве показателен ввод ТЭС «Ударная» в Краснодарском крае — первого крупного объекта с применением отечественной турбины большой мощности. К крупнейшим стройкам 2025 года относятся Артёмовская ТЭЦ-2 в Приморском крае и Якутская ГРЭС-2, каждая из которых представляет собой сложный инвестиционный проект с высокой стоимостью ошибок по срокам.
Атомная энергетика как особый сегмент инвестиционных проектов
Отдельное место в инвестиционном портфеле энергетики занимают проекты атомной генерации, реализуемые при участии России за рубежом. Один из ключевых примеров — АЭС Эль-Дабаа, которая является первой российской атомной станцией, строящейся на Африканском континенте. Проект реализуется «с нуля» и после ввода всех четырёх энергоблоков обеспечит до 10% потребности Египта в электроэнергии, формируя новую базовую генерацию для национальной энергосистемы.
Не менее масштабным является проект АЭС Аккую, строящейся на средиземноморском побережье Турции в провинции Мерсин. Это первая атомная электростанция в Турецкой Республике и на сегодняшний день крупнейшая атомная стройка в мире. После завершения строительства АЭС «Аккую» будет обеспечивать электроэнергией более 10 регионов страны и свыше 12 млн потребителей, включая объекты гражданской и промышленной инфраструктуры.
Обе станции реализуются по серийному проекту с реакторами ВВЭР-1200 и относятся к категории уникально сложных инвестиционных проектов. Масштаб строительства, параллельное возведение нескольких энергоблоков, жёсткие регуляторные требования и высокая цена отклонений по срокам делают управление календарём и критическим путём здесь ключевым фактором успешной реализации.
Почему в энергетике особенно опасны укрупнённые графики
Традиционные укрупнённые графики в энергетических проектах скрывают ключевые риски, возникающие на стыках этапов реализации. В одной «линии» работ часто оказываются объединены проектирование, производство оборудования, поставка, монтаж, пуско-наладочные работы и ввод объекта в эксплуатацию. Такая модель не отражает реальную логику энергетического проекта, где каждый из этих этапов имеет жёсткие технологические зависимости.
Укрупнение не показывает очередность поставок оборудования, готовность отдельных узлов и систем, а также критическую зависимость ПНР и режимных испытаний от завершения строительно-монтажных работ и настройки вспомогательных систем. В результате график формально выглядит выполнимым, но не позволяет управлять реальными ограничениями проекта.
При переносе сроков эффект носит каскадный характер. Сдвиг на одном участке автоматически отражается на критическом пути, приводит к переносу ввода мощности и нарушению инвестиционных обязательств. В дефицитных регионах такие срывы особенно чувствительны, поскольку затрагивают не только экономику проекта, но и устойчивость энергоснабжения.
Роль календарно-сетевого планирования в энергетических проектах
В энергетике календарно-сетевое планирование выступает не просто инструментом детализации сроков, а моделью управления сложной системой зависимостей. КСП позволяет увязать сроки, ресурсы и технологическую последовательность работ в рамках единой структуры, отражающей реальную логику энергостроительства.
Именно календарно-сетевой подход фиксирует ключевые технологические зависимости: переход от монтажа к испытаниям, пуско-наладочным работам и режимным испытаниям, без которых невозможен ввод объекта в эксплуатацию. КСП позволяет выделить критический путь проекта и определить работы, отклонения по которым напрямую влияют на сроки готовности мощности.
Для энергетических проектов принципиально важно, что КСП даёт возможность прогнозировать ввод и фактическую готовность мощности, а не только формально отслеживать ход строительства. Это позволяет связать график реализации с обязательствами по подключению и синхронизации с энергосистемой, а также с выполнением инвестиционных программ. В результате календарно-сетевое планирование становится основой управляемости энергетических проектов в условиях высокой стоимости ошибок и ограниченного запаса по срокам.
Методология КСП для энергетики
Методология календарно-сетевого планирования в энергетике строится на глубокой иерархической структуре работ. Проект декомпозируется от уровня объекта до систем, узлов и конкретных работ, включая генерацию, электросети, АСУ ТП, релейную защиту и автоматику, связь и вспомогательные системы. Такая структура позволяет отразить технологическую сложность энергетического объекта и зафиксировать реальные зависимости между элементами, а не усреднённые этапы.
Ключевым элементом методологии становится увязка нескольких контуров реализации: проектирования, изготовления оборудования, логистики, строительно-монтажных работ, пуско-наладочных работ, испытаний и ввода в эксплуатацию. В энергетических проектах эти контуры развиваются параллельно и оказывают взаимное влияние на сроки. КСП позволяет связать их в единую модель, где изменения в одном контуре сразу отражаются на прогнозе всего проекта.
Критический путь энергетического проекта, как правило, формируется вокруг поставок ключевого оборудования, пуско-наладочных работ, испытаний и пусковых операций. Именно эти элементы чаще всего становятся ограничениями по срокам, поскольку зависят от готовности множества систем и не допускают формального «сжатия» без риска для надёжности и безопасности.
Контроль сроков и управление отклонениями
Контроль сроков в энергетических проектах строится на регулярном план-факт анализе, где факт измеряется не только выполнением работ, но и достижением технологических вех. В качестве фактических показателей используются готовность систем и узлов, укомплектованность оборудованием, завершённость ПНР, а также протоколы испытаний и допусков. Такой подход позволяет оценивать реальную степень готовности объекта, а не формальный процент выполнения.
Работа с отклонениями предполагает сценарное управление. Вместо хаотичных «ускорений» используются инструменты изменения последовательности работ, применения временных буферов и точечного усиления узких мест. Корректировки выполняются с учётом критического пути, чтобы минимизировать влияние изменений на сроки ввода мощности и избежать формирования вторичных рисков.
Отдельного внимания требует контроль поставок энергооборудования. В энергетике поставки являются полноценной частью контроля сроков строительства, поскольку задержки оборудования автоматически смещают монтаж, ПНР и испытания. Включение логистики и производства оборудования в календарно-сетевой график позволяет управлять этими рисками наравне со строительными работами.
Риски энергетических проектов 2024–2026 и роль планирования
В 2024–2026 годах энергетические проекты сталкиваются с усилением рисков цепочек поставок и локализации оборудования, что подтверждается переносом сроков реализации ряда проектов теплогенерации. Эти риски проявляются не точечно, а системно, затрагивая сразу несколько этапов реализации
Дополнительный контур рисков связан с высоким уровнем износа оборудования и ограничениями электросетевой инфраструктуры. Аварийность, потери в сетях и дефицитные районы с пиковыми нагрузками усиливают требования к точности сроков ввода новых и модернизируемых мощностей. В таких условиях задержка проекта перестаёт быть исключительно инвестиционной проблемой и начинает влиять на надёжность энергосистемы.
Риски сроков в энергетике напрямую трансформируются в риски экономики и надёжности. Поздний ввод мощности ведёт к росту затрат, срыву инвестиционных программ и закрытию технологических окон. Календарно-сетевое планирование позволяет снизить эти риски за счёт прозрачных зависимостей, раннего выявления критических узлов и прогнозирования сроков ввода ещё до наступления необратимых последствий.
Цифровые инструменты управления проектами в энергетике
Эффективное управление энергетическими проектами невозможно без цифровых инструментов. Системы управления проектами в связке с календарно-сетевым планированием формируют основу работы с инвестиционными проектами: позволяют вести графики, базовые планы, версии и контролировать изменения. Это особенно важно при параллельной реализации десятков проектов модернизации и нового строительства в разных регионах.
На уровне руководства ключевую роль играет план-факт аналитика и визуализация данных. BI-инструменты и дашборды дают возможность видеть актуальные сроки, степень готовности объектов, критический путь и риски без задержек, связанных с ручной подготовкой отчётности.
В практике Baseline такие задачи решаются, в том числе, через разработку прикладных аналитических решений. Один из примеров — дашборд «Мониторинг эффективности филиалов электроэнергетической компании» предназначенный для анализа ключевых финансовых показателей филиалов: выручки, прибыли, затрат и структуры услуг. Дашборд реализован в российской BI-системе Analytic Workspace и включает геоаналитику, позволяющую оценивать территориальную эффективность и выявлять отклонения по регионам.
Методология календарно-сетевого планирования в энергетике строится на глубокой иерархической структуре работ. Проект декомпозируется от уровня объекта до систем, узлов и конкретных работ, включая генерацию, электросети, АСУ ТП, релейную защиту и автоматику, связь и вспомогательные системы. Такая структура позволяет отразить технологическую сложность энергетического объекта и зафиксировать реальные зависимости между элементами, а не усреднённые этапы.
Ключевым элементом методологии становится увязка нескольких контуров реализации: проектирования, изготовления оборудования, логистики, строительно-монтажных работ, пуско-наладочных работ, испытаний и ввода в эксплуатацию. В энергетических проектах эти контуры развиваются параллельно и оказывают взаимное влияние на сроки. КСП позволяет связать их в единую модель, где изменения в одном контуре сразу отражаются на прогнозе всего проекта.
Критический путь энергетического проекта, как правило, формируется вокруг поставок ключевого оборудования, пуско-наладочных работ, испытаний и пусковых операций. Именно эти элементы чаще всего становятся ограничениями по срокам, поскольку зависят от готовности множества систем и не допускают формального «сжатия» без риска для надёжности и безопасности.
Контроль сроков и управление отклонениями
Контроль сроков в энергетических проектах строится на регулярном план-факт анализе, где факт измеряется не только выполнением работ, но и достижением технологических вех. В качестве фактических показателей используются готовность систем и узлов, укомплектованность оборудованием, завершённость ПНР, а также протоколы испытаний и допусков. Такой подход позволяет оценивать реальную степень готовности объекта, а не формальный процент выполнения.
Работа с отклонениями предполагает сценарное управление. Вместо хаотичных «ускорений» используются инструменты изменения последовательности работ, применения временных буферов и точечного усиления узких мест. Корректировки выполняются с учётом критического пути, чтобы минимизировать влияние изменений на сроки ввода мощности и избежать формирования вторичных рисков.
Отдельного внимания требует контроль поставок энергооборудования. В энергетике поставки являются полноценной частью контроля сроков строительства, поскольку задержки оборудования автоматически смещают монтаж, ПНР и испытания. Включение логистики и производства оборудования в календарно-сетевой график позволяет управлять этими рисками наравне со строительными работами.
Риски энергетических проектов 2024–2026 и роль планирования
В 2024–2026 годах энергетические проекты сталкиваются с усилением рисков цепочек поставок и локализации оборудования, что подтверждается переносом сроков реализации ряда проектов теплогенерации. Эти риски проявляются не точечно, а системно, затрагивая сразу несколько этапов реализации
Дополнительный контур рисков связан с высоким уровнем износа оборудования и ограничениями электросетевой инфраструктуры. Аварийность, потери в сетях и дефицитные районы с пиковыми нагрузками усиливают требования к точности сроков ввода новых и модернизируемых мощностей. В таких условиях задержка проекта перестаёт быть исключительно инвестиционной проблемой и начинает влиять на надёжность энергосистемы.
Риски сроков в энергетике напрямую трансформируются в риски экономики и надёжности. Поздний ввод мощности ведёт к росту затрат, срыву инвестиционных программ и закрытию технологических окон. Календарно-сетевое планирование позволяет снизить эти риски за счёт прозрачных зависимостей, раннего выявления критических узлов и прогнозирования сроков ввода ещё до наступления необратимых последствий.
Цифровые инструменты управления проектами в энергетике
Эффективное управление энергетическими проектами невозможно без цифровых инструментов. Системы управления проектами в связке с календарно-сетевым планированием формируют основу работы с инвестиционными проектами: позволяют вести графики, базовые планы, версии и контролировать изменения. Это особенно важно при параллельной реализации десятков проектов модернизации и нового строительства в разных регионах.
На уровне руководства ключевую роль играет план-факт аналитика и визуализация данных. BI-инструменты и дашборды дают возможность видеть актуальные сроки, степень готовности объектов, критический путь и риски без задержек, связанных с ручной подготовкой отчётности.
В практике Baseline такие задачи решаются, в том числе, через разработку прикладных аналитических решений. Один из примеров — дашборд «Мониторинг эффективности филиалов электроэнергетической компании» предназначенный для анализа ключевых финансовых показателей филиалов: выручки, прибыли, затрат и структуры услуг. Дашборд реализован в российской BI-системе Analytic Workspace и включает геоаналитику, позволяющую оценивать территориальную эффективность и выявлять отклонения по регионам.
В более широком контексте цифровизация является естественной средой для энергетики. Практики цифрового управления энергосистемой на уровне диспетчерского управления показывают, что отрасль уже работает в логике данных и моделей. Управление инвестиционными проектами логично развивается в том же направлении — от интуитивных решений к управлению на основе цифровых данных и прогнозов.
Опыт Baseline в управлении энергетическими проектами
1. Планирование и контроль проекта реконструкции ТЭЦ
В проекте реконструкции ТЭЦ ключевой задачей было повышение управляемости сроков и ресурсов строительства. Для этого были сформированы детальные базы данных по физическим объёмам строительно-монтажных работ и согласованы нормы трудозатрат с проектной командой. На их основе разработаны календарно-сетевые графики проекта и настроены формы аналитической отчётности для руководства.
Дополнительно в график были интегрированы данные по финансированию и освоению бюджета, что позволило связать сроки, ресурсы и экономику проекта в единую модель. Проведённые обучающие сессии для команды проекта повысили уровень владения инструментами управления проектами. В результате аналитическая отчётность стала основой для более быстрых и обоснованных управленческих решений, а база норм трудозатрат позволила анализировать загрузку специалистов и оптимизировать сроки реализации проекта.
2. Проект строительства гидроузла
В рамках проекта строительства гидроузла основной задачей стало формирование корректной базы объёмов работ для последующего планирования и сметного расчёта. Команда Baseline проанализировала рабочую документацию с учётом актуальных изменений, оцифровала спецификации оборудования и материалов и сформировала детальные сопоставительные ведомости объёмов работ.
Полученные данные позволили заказчику подготовить обоснованные сметы по этапам реализации проекта и снизить риски искажений сроков и бюджета на последующих стадиях строительства. Качественная проработка исходных данных стала основой для дальнейшего календарно-сетевого планирования и контроля реализации проекта.
Заключение
В энергетике выигрывают проекты, в которых сроки управляются не вручную, а через выстроенную методологию и цифровые инструменты. В условиях высокой капиталоёмкости и технологической сложности ручное управление неизбежно приводит к потере контроля и росту рисков.
Календарно-сетевое планирование формирует каркас управляемости энергетического проекта — от проектирования и поставок оборудования до пуско-наладочных работ и ввода мощности. Оно позволяет связать сроки, ресурсы и обязательства в единую модель, пригодную для прогнозирования и принятия решений.
В условиях одновременной модернизации, нового строительства и региональных дефицитов планирование становится для энергетики фактором надёжности энергосистемы, а не только инструментом повышения эффективности инвестиционных проектов.
Опыт Baseline в управлении энергетическими проектами
1. Планирование и контроль проекта реконструкции ТЭЦ
В проекте реконструкции ТЭЦ ключевой задачей было повышение управляемости сроков и ресурсов строительства. Для этого были сформированы детальные базы данных по физическим объёмам строительно-монтажных работ и согласованы нормы трудозатрат с проектной командой. На их основе разработаны календарно-сетевые графики проекта и настроены формы аналитической отчётности для руководства.
Дополнительно в график были интегрированы данные по финансированию и освоению бюджета, что позволило связать сроки, ресурсы и экономику проекта в единую модель. Проведённые обучающие сессии для команды проекта повысили уровень владения инструментами управления проектами. В результате аналитическая отчётность стала основой для более быстрых и обоснованных управленческих решений, а база норм трудозатрат позволила анализировать загрузку специалистов и оптимизировать сроки реализации проекта.
2. Проект строительства гидроузла
В рамках проекта строительства гидроузла основной задачей стало формирование корректной базы объёмов работ для последующего планирования и сметного расчёта. Команда Baseline проанализировала рабочую документацию с учётом актуальных изменений, оцифровала спецификации оборудования и материалов и сформировала детальные сопоставительные ведомости объёмов работ.
Полученные данные позволили заказчику подготовить обоснованные сметы по этапам реализации проекта и снизить риски искажений сроков и бюджета на последующих стадиях строительства. Качественная проработка исходных данных стала основой для дальнейшего календарно-сетевого планирования и контроля реализации проекта.
Заключение
В энергетике выигрывают проекты, в которых сроки управляются не вручную, а через выстроенную методологию и цифровые инструменты. В условиях высокой капиталоёмкости и технологической сложности ручное управление неизбежно приводит к потере контроля и росту рисков.
Календарно-сетевое планирование формирует каркас управляемости энергетического проекта — от проектирования и поставок оборудования до пуско-наладочных работ и ввода мощности. Оно позволяет связать сроки, ресурсы и обязательства в единую модель, пригодную для прогнозирования и принятия решений.
В условиях одновременной модернизации, нового строительства и региональных дефицитов планирование становится для энергетики фактором надёжности энергосистемы, а не только инструментом повышения эффективности инвестиционных проектов.
