Эффективное планирование горно-металлургических проектов: метод критического пути и управление ресурсами проекта

Горно-металлургические проекты — одни из самых капиталоёмких и технологически сложных в промышленности. Их реализация требует точного планирования, чёткого контроля сроков строительства и эффективного управления ресурсами проекта. Ошибки на этом этапе ведут к росту затрат и срыву сроков.

Основой управляемости служит методология КСП — календарно-сетевого планирования. На ее базе выстраивается иерархическая структура работ проекта и формируется календарно-сетевой график проекта, обеспечивающий прозрачность и синхронизацию всех участников.

Современные решения включают цифровизацию промышленности и дашборды для управления проектами, которые позволяют в реальном времени отслеживать ход работ и повышать качество управленческих решений. Такой подход делает планирование и контроль строительства предсказуемыми и помогает компаниям добиваться оптимизации сроков реализации проектов.

Специфика планирования горно-металлургических проектов

В горно-металлургической отрасли успех проекта определяется согласованностью всей технологической цепочки — от добычи и обогащения руды до транспортировки и металлургической переработки. Любое смещение сроков на одном этапе отражается на следующем, поэтому планирование здесь — это не просто календарь, а инструмент управления производственной системой.

Ключевая задача — обеспечить точную синхронизацию действий всех участников. Для этого используется иерархическая структура работ проекта, которая объединяет проектирование, строительство, монтаж и пусконаладочные операции в единую логику. Такая структура позволяет видеть связи между технологическими комплексами, контролировать ресурсы и координировать действия подрядчиков.

Применение методологии КСП и формирование календарно-сетевого графика проекта дают возможность учитывать технологические зависимости и производственные ограничения. Этот подход помогает не просто следить за сроками, но и управлять критическими точками: этапами, где любое отклонение способно повлиять на пуск предприятия.

Особое значение в отрасли имеет контроль выполнения строительно-монтажных работ, поскольку именно на этом этапе закладывается фактический прогресс проекта. Важно не только фиксировать факт выполнения, но и увязывать его с поставками оборудования, графиками монтажа и этапами наладки.

Дополнительная специфика горно-металлургических проектов — использование контрактных моделей EPC, EPCM, EPCCM и EPSM. В рамках таких схем работы по проекту ведутся параллельно несколькими подрядчиками. Это требует:

- объединения частных графиков в единый календарно-сетевой график проекта;

- координации сроков, ресурсов и последовательности действий;

- участия управляющей компании, которая формирует общую методологию и обеспечивает прозрачность коммуникаций;

- внедрения единой системы планирования, позволяющей снизить риски рассинхронизации между участниками.

Таким образом, планирование горно-металлургических проектов строится не вокруг отдельных задач, а вокруг целостной производственной логики. И чем точнее выстроена система планирования, тем выше предсказуемость сроков и эффективность реализации проекта.
Методология календарно-сетевого планирования (КСП)

Методология КСП давно зарекомендовала себя как эффективный инструмент управления промышленными и производственными проектами. В горно-металлургической отрасли она позволяет объединить в единую систему все процессы — от проектирования и закупок до строительства и пусконаладочных работ.

Базой для такого подхода является иерархическая структура работ проекта, которая задаёт уровни детализации и взаимосвязи между задачами. На её основе формируется календарно-сетевой график проекта, отражающий полную последовательность действий и логику выполнения работ по системам и подсистемам. Это позволяет управлять не отдельными участками, а всем жизненным циклом проекта в целом.

Ключевой инструмент анализа — метод критического пути проекта, который помогает определить приоритетные операции, выявить узкие места и спрогнозировать влияние отклонений на сроки пуска. В сочетании с данными о загрузке ресурсов и доступности материалов он даёт возможность управлять не только временем, но и производственными возможностями.

Интеграция КСП с системами управления ресурсами проекта обеспечивает контроль фактических трудозатрат, объёмов и сроков. Такой подход делает возможным не просто отслеживание исполнения графика, а комплексное управление проектом на основе объективных данных.

Применение КСП помогает в оптимизации сроков реализации проекта, прогнозировании рисков и повышении точности управленческих решений. Для горно-металлургических предприятий это означает сокращение простоев, снижение издержек и достижение стабильного ритма выполнения строительно-монтажных работ.

Цифровизация и аналитические инструменты

Цифровизация промышленности становится стратегическим направлением развития горно-металлургического комплекса. Современные инструменты — BI, аналитические платформы, дашборды для управления проектами — позволяют управлять данными, ресурсами и сроками в режиме реального времени.

Для горно-металлургических компаний цифровое управление проектами уже становится стандартом. Автоматизация контроля выполнения строительно-монтажных работ, интеграция план-факта и управление ресурсами проекта на основе аналитики повышают точность планирования и скорость реакции на отклонения.

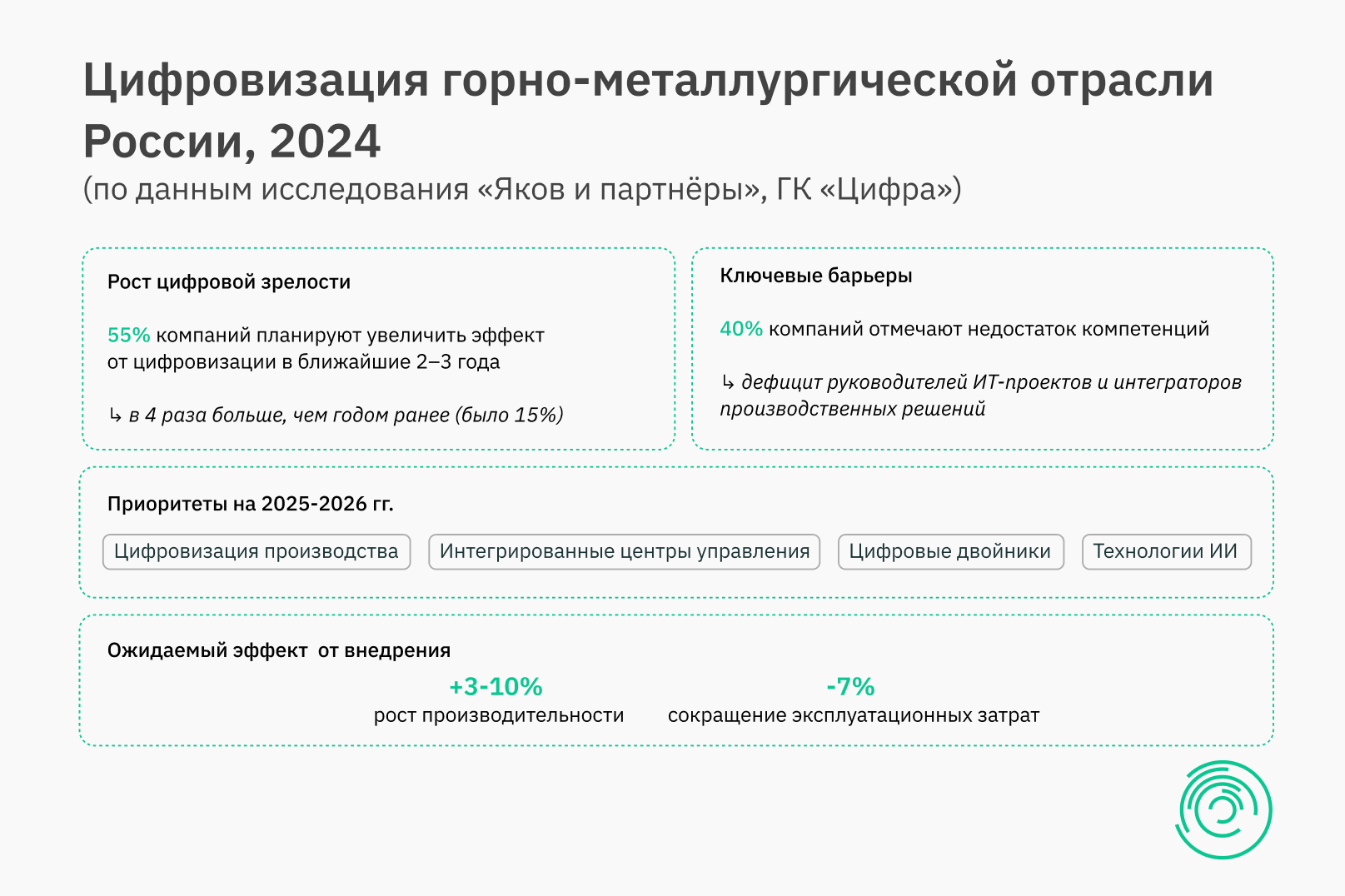

По данным исследования «Цифровизация горно-металлургической отрасли России в 2024 году» (Яков и партнёры, ГК «Цифра»), 55% компаний планируют существенно увеличить эффект от цифровизации в ближайшие 2–3 года — почти в четыре раза больше, чем годом ранее. Это отражает переход от локальных ИТ-инициатив к системным цифровым решениям.

При этом, как отмечают авторы отчёта, одной из ключевых проблем остаётся недостаток компетенций — о нём заявили 40% респондентов. Особенно остро ощущается дефицит руководителей ИТ-проектов и специалистов, способных внедрять комплексные решения в производственном контуре.

Среди приоритетов на ближайшие годы — цифровизация производства, создание интегрированных центров управления, внедрение цифровых двойников и технологий искусственного интеллекта. По оценке экспертов, такие решения позволяют повысить производительность на 3–10% и сократить эксплуатационные затраты до 7%.

Эти данные подтверждают: цифровизация в горно-металлургической отрасли становится не просто инструментом автоматизации, а фактором стратегической устойчивости и конкурентного преимущества.

Кейсы из практики Baseline

1. Технологический комплекс для проекта освоения месторождений меди

Задача. Определить сроки передачи объектов в зону ответственности операционной команды и проведения пусковых активностей.

Решение. Совместно с командой проекта определили приоритетные системы и сформировали детальные базы данных для расчёта физических объёмов предпусконаладочных работ. На основе методологии КСП реструктурировали графики строительно-монтажных работ технологических установок в формат систем и подсистем, обеспечив контроль зависимостей и ресурсов. Наладили процессы формирования аналитической отчётности с использованием BI и дашбордов для управления проектами.

Результаты. Определили и детализировали объёмы пусковых работ, оптимизировали последовательность операций, сократили сроки ввода объектов в эксплуатацию. Аналитическая отчётность повысила прозрачность управления и качество решений топ-менеджмента.

2. Проекты хранения и перевалки минеральных грузов

Задача. Сформировать единые календарно-сетевые графики проекта по подпроектам и наладить аналитическую отчётность для руководства.

Решение. Разработали иерархическую структуру работ проекта и согласовали детализацию графиков до 4 уровня. Определили общую методологию КСП, объединив данные подрядчиков и подразделений в единую модель. Настроили формы отчётности и BI-дашборды, обеспечив цифровое управление проектами и контроль хода реализации.

Результаты. Повысили управляемость проектов, обеспечили прозрачный контроль выполнения строительно-монтажных работ и ресурсной загрузки. Руководство получило актуальную картину статусов и отклонений в режиме реального времени.

3. Проект разработки платиноидов в Красноярском крае

Задача. Определить критические позиции и факторы, влияющие на сроки реализации проекта.

Решение. Сформировали календарно-сетевой график проекта с детализацией по системам и участкам. Внедрили метод критического пути проекта для выявления приоритетных операций и потенциальных рисков. Наладили автоматизированный сбор данных о ходе работ и интегрировали отчётность с BI.

Результаты. Определили ключевые узкие места, повысили точность прогнозов и оптимизировали сроки реализации проекта. Цифровая отчётность обеспечила управляемость на уровне руководства и сократила время реакции на отклонения.

Заключение

Планирование в горно-металлургии — это не просто инструмент контроля сроков, а способ синхронизации технологических и управленческих контуров проекта. Здесь важно не только выстроить график, но и обеспечить согласованность всех процессов: от проектирования и поставок до пуска производственных мощностей.

Мы в Baseline разрабатываем календарно-сетевые графики не только для горно-металлургических проектов, но и для инфраструктурных, нефтегазовых, промышленных и энергетических проектов. Помогаем выстроить методологию календарного планирования, провести аудит существующих графиков и внедрить подход к управлению сроками проекта, который реально работает: https://base-line.ru/ksp
