После завершения проекта организация получает не только готовый результат, но и ценный практический опыт. В процессе работы команда сталкивается с нестандартными ситуациями, принимает решения, проверяет различные подходы и накапливает знания, которые могут быть полезны при реализации следующих проектов. Если этот опыт не зафиксировать, со временем он теряется вместе с воспоминаниями участников проекта.
Именно поэтому многие организации сталкиваются с повторением одних и тех же проблем. Ошибки, которые уже возникали в предыдущих проектах, снова приводят к задержкам, перерасходу бюджета или дополнительным согласованиям. При этом нередко теряются и успешные практики, которые могли бы стать корпоративным стандартом работы.
Извлеченные уроки проекта (Lessons Learned) позволяют сохранить накопленные знания и использовать их в дальнейшем. Анализ как успешных решений, так и возникших проблем помогает совершенствовать процессы управления проектами, быстрее принимать решения и снижать вероятность повторения уже известных ошибок.
Важно понимать, что сбор опыта не ограничивается этапом закрытия проекта. Современные подходы к управлению знаниями проекта рекомендуют фиксировать извлеченные уроки на протяжении всего жизненного цикла — после завершения этапов, достижения ключевых вех, реализации значимых изменений или возникновения важных событий. Это позволяет сохранить наиболее ценные наблюдения, пока информация остается актуальной и не забыта участниками проекта.
Что такое извлеченные уроки проекта
Lessons Learned — это документально зафиксированный опыт, полученный в ходе реализации проекта, который может быть использован для повышения эффективности текущих и будущих проектов. Извлеченные уроки отражают не только возникшие проблемы, но и успешные практики, доказавшие свою эффективность на практике.
К извлеченным урокам обычно относятся:
Извлеченный урок отличается от простого описания события. Если событие лишь фиксирует факт произошедшего, то урок объясняет причины ситуации, описывает принятые решения, их последствия и формулирует рекомендации, которые помогут избежать аналогичных проблем или повторить успешный опыт в будущих проектах.
Не менее важно фиксировать не только ошибки, но и удачные решения. Именно успешные практики часто становятся основой внутренних стандартов, шаблонов, регламентов и методик, которые позволяют организации постоянно повышать эффективность проектной деятельности.
Реестр и репозиторий извлеченных уроков
Для системной работы с накопленным опытом используется реестр извлеченных уроков (Lessons Learned Register). Это документ проекта, в котором последовательно фиксируются выявленные уроки, рекомендации и предложения по улучшению процессов в ходе реализации проекта.
После завершения проекта информация из реестра переносится в корпоративный репозиторий извлеченных уроков — единую базу знаний проектов, доступную руководителям проектов и другим участникам организации. В отличие от реестра, который относится к конкретному проекту, репозиторий объединяет опыт множества проектов и позволяет использовать накопленные знания повторно.

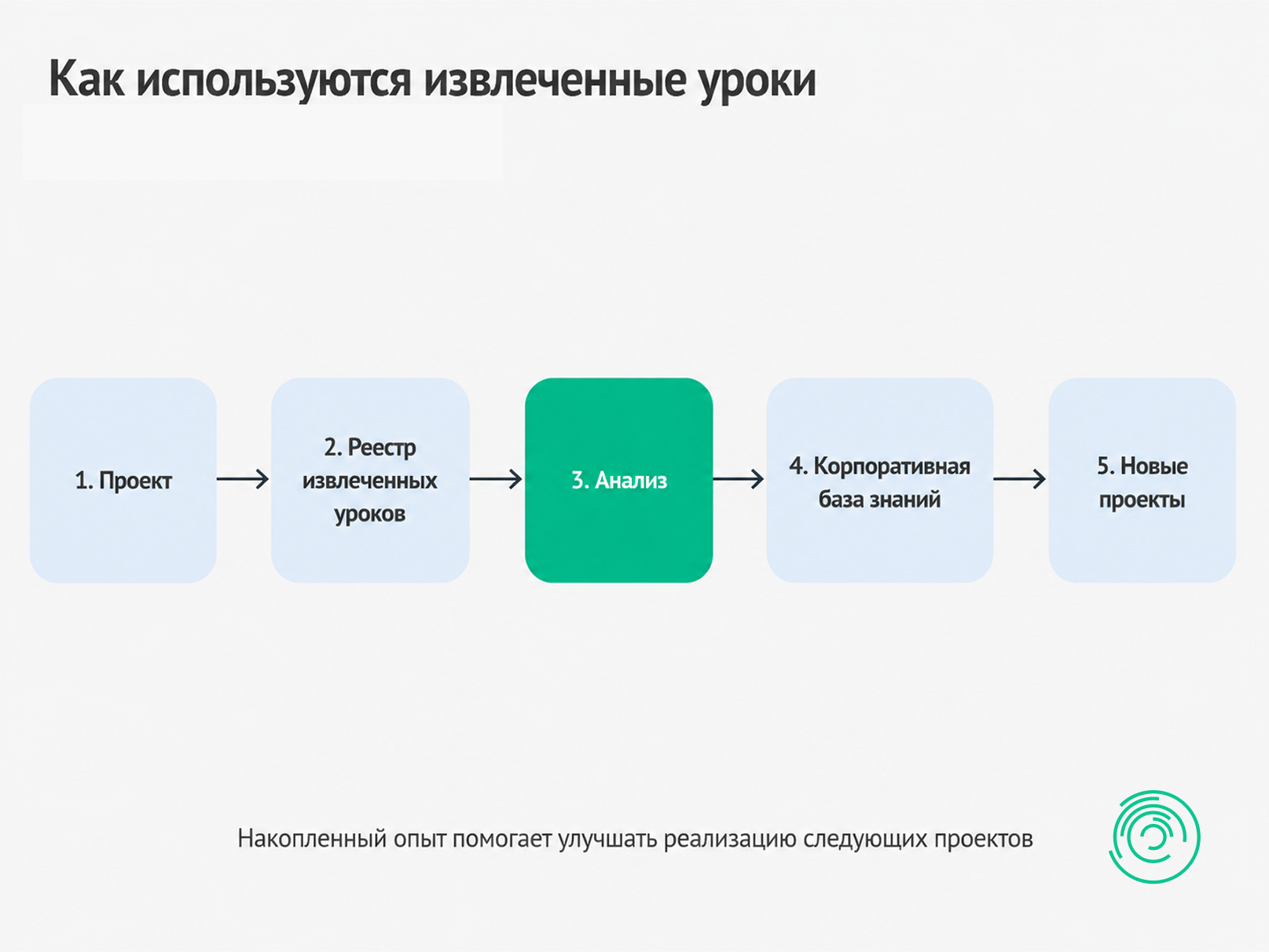

Таким образом, опыт отдельных проектов постепенно превращается в корпоративную базу знаний. При запуске новых инициатив руководители проектов могут обратиться к ранее накопленным материалам, изучить успешные практики, учесть типовые ошибки и использовать готовые рекомендации при планировании и реализации проекта.
Важную роль в накоплении и распространении знаний обычно играет проектный офис. Он определяет единый порядок сбора извлеченных уроков, обеспечивает ведение корпоративной базы знаний, анализирует повторяющиеся проблемы и лучшие практики, а также использует накопленный опыт для совершенствования методологии управления проектами, разработки новых регламентов и обучения проектных команд.
Именно поэтому многие организации сталкиваются с повторением одних и тех же проблем. Ошибки, которые уже возникали в предыдущих проектах, снова приводят к задержкам, перерасходу бюджета или дополнительным согласованиям. При этом нередко теряются и успешные практики, которые могли бы стать корпоративным стандартом работы.
Извлеченные уроки проекта (Lessons Learned) позволяют сохранить накопленные знания и использовать их в дальнейшем. Анализ как успешных решений, так и возникших проблем помогает совершенствовать процессы управления проектами, быстрее принимать решения и снижать вероятность повторения уже известных ошибок.
Важно понимать, что сбор опыта не ограничивается этапом закрытия проекта. Современные подходы к управлению знаниями проекта рекомендуют фиксировать извлеченные уроки на протяжении всего жизненного цикла — после завершения этапов, достижения ключевых вех, реализации значимых изменений или возникновения важных событий. Это позволяет сохранить наиболее ценные наблюдения, пока информация остается актуальной и не забыта участниками проекта.
Что такое извлеченные уроки проекта
Lessons Learned — это документально зафиксированный опыт, полученный в ходе реализации проекта, который может быть использован для повышения эффективности текущих и будущих проектов. Извлеченные уроки отражают не только возникшие проблемы, но и успешные практики, доказавшие свою эффективность на практике.
К извлеченным урокам обычно относятся:
- проблемы и трудности, возникшие при реализации проекта;
- реализовавшиеся риски и их последствия;
- решения, которые не дали ожидаемого результата;
- успешные практики и эффективные подходы;
- предложения по совершенствованию процессов и методологии управления проектами.
Извлеченный урок отличается от простого описания события. Если событие лишь фиксирует факт произошедшего, то урок объясняет причины ситуации, описывает принятые решения, их последствия и формулирует рекомендации, которые помогут избежать аналогичных проблем или повторить успешный опыт в будущих проектах.
Не менее важно фиксировать не только ошибки, но и удачные решения. Именно успешные практики часто становятся основой внутренних стандартов, шаблонов, регламентов и методик, которые позволяют организации постоянно повышать эффективность проектной деятельности.
Реестр и репозиторий извлеченных уроков
Для системной работы с накопленным опытом используется реестр извлеченных уроков (Lessons Learned Register). Это документ проекта, в котором последовательно фиксируются выявленные уроки, рекомендации и предложения по улучшению процессов в ходе реализации проекта.
После завершения проекта информация из реестра переносится в корпоративный репозиторий извлеченных уроков — единую базу знаний проектов, доступную руководителям проектов и другим участникам организации. В отличие от реестра, который относится к конкретному проекту, репозиторий объединяет опыт множества проектов и позволяет использовать накопленные знания повторно.
Таким образом, опыт отдельных проектов постепенно превращается в корпоративную базу знаний. При запуске новых инициатив руководители проектов могут обратиться к ранее накопленным материалам, изучить успешные практики, учесть типовые ошибки и использовать готовые рекомендации при планировании и реализации проекта.
Важную роль в накоплении и распространении знаний обычно играет проектный офис. Он определяет единый порядок сбора извлеченных уроков, обеспечивает ведение корпоративной базы знаний, анализирует повторяющиеся проблемы и лучшие практики, а также использует накопленный опыт для совершенствования методологии управления проектами, разработки новых регламентов и обучения проектных команд.
Зачем компании собирать извлеченные уроки
Во многих организациях проекты реализуются параллельно разными командами, однако накопленный опыт остается внутри отдельных подразделений или даже отдельных сотрудников. В результате типовые проблемы возникают снова, а успешные решения приходится искать заново. Системный сбор извлеченных уроков проекта позволяет сохранить накопленные знания и использовать их в следующих инициативах.
Применение Lessons Learned дает компании несколько важных преимуществ.
Во-первых, это предотвращение повторения ошибок. Анализ причин возникновения проблем и принятых решений позволяет избежать аналогичных ситуаций в будущих проектах.
Во-вторых, организация получает возможность повторно использовать успешные практики. Если определенный подход показал высокую эффективность, его можно включить в стандартные процессы и применять на других проектах.
Не менее важным является развитие руководителей проектов. Анализ завершенных проектов помогает совершенствовать профессиональные навыки, расширять управленческий опыт и принимать более обоснованные решения.
Еще одним преимуществом становится передача знаний между командами. Вместо того чтобы накапливать опыт только внутри одного проекта, организация формирует общую базу знаний проектов, доступную всем руководителям и участникам проектной деятельности.
Наличие накопленных материалов также значительно ускоряет адаптацию новых сотрудников. Изучение опыта предыдущих проектов позволяет быстрее разобраться в специфике работы организации и избежать наиболее распространенных ошибок.
Кроме того, анализ извлеченных уроков становится основой для совершенствования внутренних регламентов, шаблонов и методологии управления проектами. Повторяющиеся рекомендации постепенно превращаются в корпоративные стандарты работы и способствуют повышению зрелости проектного управления.
Когда необходимо собирать уроки проекта
Распространенной ошибкой считается проведение Lessons Learned только после официального закрытия проекта. На практике наиболее ценные наблюдения появляются значительно раньше и могут быть утрачены, если их своевременно не зафиксировать.
Собирать извлеченные уроки рекомендуется:
Особенно это актуально для крупных и продолжительных проектов. Если ждать завершения всех работ, часть участников уже может перейти на другие проекты, а важные детали будут забыты. Поэтому современные подходы к управлению знаниями проекта рекомендуют фиксировать Lessons Learned регулярно на протяжении всего жизненного цикла проекта.
Как собирать извлеченные уроки
Эффективный сбор Lessons Learned представляет собой последовательный процесс, который начинается еще во время реализации проекта и продолжается после его завершения.
Шаг 1. Определить участников
В сборе извлеченных уроков должны участвовать не только руководитель проекта, но и все основные участники, принимавшие участие в реализации проекта.
Как правило, к работе привлекаются:
Чем больше различных точек зрения будет рассмотрено, тем объективнее получится итоговый анализ.
Шаг 2. Подготовить сбор обратной связи
Перед проведением общей встречи необходимо собрать информацию о ходе проекта и мнения участников.
Для этого могут использоваться:
Такой подход позволяет заранее выявить основные темы для обсуждения и сделать итоговую встречу более продуктивной.
Шаг 3. Провести сессию Lessons Learned
Основным мероприятием по сбору опыта является встреча Lessons Learned, на которой команда совместно анализирует результаты проекта.
Обычно обсуждение строится вокруг трех ключевых вопросов:
Главная цель встречи — не поиск виноватых, а выявление причин возникших ситуаций и формирование рекомендаций для следующих проектов.
Для обеспечения максимально открытого обсуждения фасилитатором встречи нередко назначают независимого участника, а не руководителя проекта.
Шаг 4. Зафиксировать результаты
Все выводы необходимо оформить в структурированном виде и сохранить в реестре извлеченных уроков.
Для каждого урока рекомендуется фиксировать:
Такая структура позволяет не просто сохранить историю проекта, а получить практические рекомендации для дальнейшей работы.
Шаг 5. Проанализировать и классифицировать уроки
После сбора информации Lessons Learned целесообразно распределить по категориям. Это значительно упрощает последующий поиск и использование накопленного опыта.
Наиболее распространенные категории:
При необходимости организация может дополнить классификацию собственными категориями с учетом специфики своей деятельности.
Шаг 6. Сохранить уроки в базе знаний
Зафиксированные уроки должны храниться в единой корпоративной базе знаний, доступной всем руководителям проектов и заинтересованным участникам.
Для эффективного использования рекомендуется обеспечить:
Именно централизованная база знаний проектов позволяет использовать накопленный опыт повторно, а не хранить его в архивах отдельных проектов.
Шаг 7. Использовать опыт в новых проектах
Наибольшую ценность Lessons Learned приобретают только тогда, когда накопленные знания используются на практике.
При запуске нового проекта рекомендуется:
Такой подход позволяет превратить извлеченные уроки проекта из формального документа в рабочий инструмент постоянного совершенствования проектной деятельности и развития организации.
Что включает реестр извлеченных уроков
Единого стандарта оформления реестра извлеченных уроков не существует. Его структура определяется потребностями организации, спецификой проектов и принятой методологией управления проектами. При этом для того, чтобы накопленный опыт действительно можно было использовать в дальнейшем, записи должны содержать не только описание произошедших событий, но и выводы, а также рекомендации для будущих проектов.
Как правило, реестр включает следующие сведения:
Такая структура позволяет не только сохранить опыт проекта, но и быстро находить нужные примеры при запуске новых инициатив.
Как превратить реестр в рабочий инструмент
Во многих организациях Lessons Learned становятся формальным документом, который заполняется при закрытии проекта и больше не используется. Чтобы реестр действительно приносил пользу, его необходимо сделать частью системы управления знаниями проекта.
Для этого рекомендуется:
Такой подход позволяет превратить накопленный опыт в инструмент постоянного совершенствования проектной деятельности.
Уровни зрелости работы с извлеченными уроками
Практика управления знаниями постепенно развивается вместе со зрелостью проектного управления в организации.
Во многих организациях проекты реализуются параллельно разными командами, однако накопленный опыт остается внутри отдельных подразделений или даже отдельных сотрудников. В результате типовые проблемы возникают снова, а успешные решения приходится искать заново. Системный сбор извлеченных уроков проекта позволяет сохранить накопленные знания и использовать их в следующих инициативах.
Применение Lessons Learned дает компании несколько важных преимуществ.
Во-первых, это предотвращение повторения ошибок. Анализ причин возникновения проблем и принятых решений позволяет избежать аналогичных ситуаций в будущих проектах.
Во-вторых, организация получает возможность повторно использовать успешные практики. Если определенный подход показал высокую эффективность, его можно включить в стандартные процессы и применять на других проектах.
Не менее важным является развитие руководителей проектов. Анализ завершенных проектов помогает совершенствовать профессиональные навыки, расширять управленческий опыт и принимать более обоснованные решения.
Еще одним преимуществом становится передача знаний между командами. Вместо того чтобы накапливать опыт только внутри одного проекта, организация формирует общую базу знаний проектов, доступную всем руководителям и участникам проектной деятельности.
Наличие накопленных материалов также значительно ускоряет адаптацию новых сотрудников. Изучение опыта предыдущих проектов позволяет быстрее разобраться в специфике работы организации и избежать наиболее распространенных ошибок.
Кроме того, анализ извлеченных уроков становится основой для совершенствования внутренних регламентов, шаблонов и методологии управления проектами. Повторяющиеся рекомендации постепенно превращаются в корпоративные стандарты работы и способствуют повышению зрелости проектного управления.
Когда необходимо собирать уроки проекта
Распространенной ошибкой считается проведение Lessons Learned только после официального закрытия проекта. На практике наиболее ценные наблюдения появляются значительно раньше и могут быть утрачены, если их своевременно не зафиксировать.
Собирать извлеченные уроки рекомендуется:
- в момент возникновения значимой ситуации;
- после завершения очередного этапа проекта;
- после достижения контрольной вехи;
- при существенном изменении проекта;
- после реализации крупного риска;
- при официальном закрытии проекта.
Особенно это актуально для крупных и продолжительных проектов. Если ждать завершения всех работ, часть участников уже может перейти на другие проекты, а важные детали будут забыты. Поэтому современные подходы к управлению знаниями проекта рекомендуют фиксировать Lessons Learned регулярно на протяжении всего жизненного цикла проекта.
Как собирать извлеченные уроки
Эффективный сбор Lessons Learned представляет собой последовательный процесс, который начинается еще во время реализации проекта и продолжается после его завершения.
Шаг 1. Определить участников
В сборе извлеченных уроков должны участвовать не только руководитель проекта, но и все основные участники, принимавшие участие в реализации проекта.
Как правило, к работе привлекаются:
- руководитель проекта;
- члены проектной команды;
- заказчик;
- ключевые заинтересованные стороны;
- подрядчики и внешние исполнители при необходимости.
Чем больше различных точек зрения будет рассмотрено, тем объективнее получится итоговый анализ.
Шаг 2. Подготовить сбор обратной связи
Перед проведением общей встречи необходимо собрать информацию о ходе проекта и мнения участников.
Для этого могут использоваться:
- опросы;
- интервью;
- анализ проектной документации;
- сбор комментариев участников проекта.
Такой подход позволяет заранее выявить основные темы для обсуждения и сделать итоговую встречу более продуктивной.
Шаг 3. Провести сессию Lessons Learned
Основным мероприятием по сбору опыта является встреча Lessons Learned, на которой команда совместно анализирует результаты проекта.
Обычно обсуждение строится вокруг трех ключевых вопросов:
- Что получилось хорошо?
- Что пошло не так?
- Что необходимо изменить в будущем?
Главная цель встречи — не поиск виноватых, а выявление причин возникших ситуаций и формирование рекомендаций для следующих проектов.
Для обеспечения максимально открытого обсуждения фасилитатором встречи нередко назначают независимого участника, а не руководителя проекта.
Шаг 4. Зафиксировать результаты
Все выводы необходимо оформить в структурированном виде и сохранить в реестре извлеченных уроков.
Для каждого урока рекомендуется фиксировать:
- описание ситуации;
- последствия;
- причины возникновения;
- предпринятые действия;
- полученный результат;
- извлеченный урок;
- рекомендации для будущих проектов.
Такая структура позволяет не просто сохранить историю проекта, а получить практические рекомендации для дальнейшей работы.
Шаг 5. Проанализировать и классифицировать уроки
После сбора информации Lessons Learned целесообразно распределить по категориям. Это значительно упрощает последующий поиск и использование накопленного опыта.
Наиболее распространенные категории:
- управление проектом;
- сроки и планирование;
- ресурсы;
- требования;
- коммуникации;
- риски;
- технические решения;
- тестирование и внедрение.
При необходимости организация может дополнить классификацию собственными категориями с учетом специфики своей деятельности.
Шаг 6. Сохранить уроки в базе знаний
Зафиксированные уроки должны храниться в единой корпоративной базе знаний, доступной всем руководителям проектов и заинтересованным участникам.
Для эффективного использования рекомендуется обеспечить:
- единое место хранения;
- понятную структуру;
- использование ключевых слов;
- фильтрацию по категориям, отраслям и типам проектов;
- удобный поиск и доступ для проектных команд.
Именно централизованная база знаний проектов позволяет использовать накопленный опыт повторно, а не хранить его в архивах отдельных проектов.
Шаг 7. Использовать опыт в новых проектах
Наибольшую ценность Lessons Learned приобретают только тогда, когда накопленные знания используются на практике.
При запуске нового проекта рекомендуется:
- изучить накопленные материалы по аналогичным проектам;
- учитывать извлеченные уроки при планировании;
- обновлять шаблоны, чек-листы и внутренние регламенты;
- включать рекомендации в стандартные процессы управления проектами;
- контролировать внедрение предложенных улучшений.
Такой подход позволяет превратить извлеченные уроки проекта из формального документа в рабочий инструмент постоянного совершенствования проектной деятельности и развития организации.
Что включает реестр извлеченных уроков
Единого стандарта оформления реестра извлеченных уроков не существует. Его структура определяется потребностями организации, спецификой проектов и принятой методологией управления проектами. При этом для того, чтобы накопленный опыт действительно можно было использовать в дальнейшем, записи должны содержать не только описание произошедших событий, но и выводы, а также рекомендации для будущих проектов.
Как правило, реестр включает следующие сведения:
- идентификатор записи;
- проект и этап, на котором был получен урок;
- категорию урока;
- описание ситуации;
- последствия;
- первопричину;
- предпринятые действия;
- полученный результат;
- извлеченный урок;
- рекомендации для будущих проектов;
- ответственного за внедрение изменений;
- статус выполнения рекомендаций;
- ключевые слова для последующего поиска.
Такая структура позволяет не только сохранить опыт проекта, но и быстро находить нужные примеры при запуске новых инициатив.
Как превратить реестр в рабочий инструмент
Во многих организациях Lessons Learned становятся формальным документом, который заполняется при закрытии проекта и больше не используется. Чтобы реестр действительно приносил пользу, его необходимо сделать частью системы управления знаниями проекта.
Для этого рекомендуется:
- использовать единый шаблон для всех проектов;
- включить заполнение реестра в процедуру закрытия проектов и отдельных этапов;
- назначить ответственного за ведение корпоративной базы знаний;
- регулярно обсуждать извлеченные уроки на встречах руководителей проектов;
- переносить наиболее важные выводы в регламенты, шаблоны и программы обучения;
- контролировать выполнение принятых рекомендаций;
- анализировать повторяющиеся проблемы и успешные практики.
Такой подход позволяет превратить накопленный опыт в инструмент постоянного совершенствования проектной деятельности.

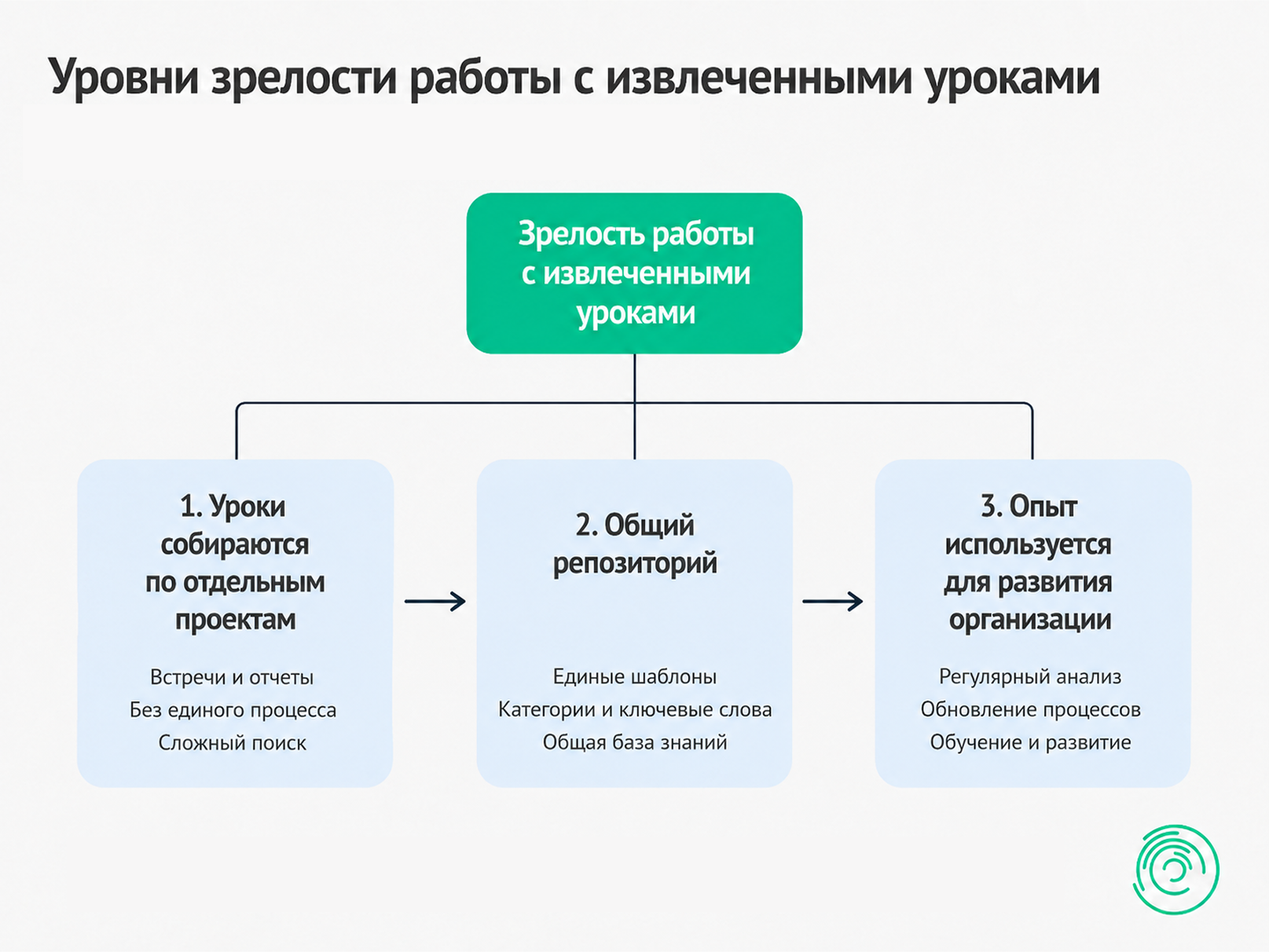

Уровни зрелости работы с извлеченными уроками
Практика управления знаниями постепенно развивается вместе со зрелостью проектного управления в организации.
Уровень 1. Уроки собираются по отдельным проектам
После завершения проекта проводятся встречи и готовятся отчеты, однако единый процесс отсутствует, а поиск информации по предыдущим проектам затруднен.
Уровень 2. Создан общий репозиторий
Организация использует единые шаблоны, категории и ключевые слова, а извлеченные уроки сохраняются в общей базе знаний, доступной руководителям проектов.
Уровень 3. Накопленный опыт используется для развития организации
Извлеченные уроки регулярно анализируются, на их основе совершенствуются процессы управления проектами, обновляются регламенты, разрабатываются программы обучения и принимаются решения по развитию проектной деятельности.
Такой подход соответствует принципу PMI: выявить → задокументировать → проанализировать → сохранить → использовать.
Опыт Baseline
В проектах Baseline накопление и использование опыта рассматривается как один из элементов развития проектного управления и корпоративной базы знаний.
В рамках проектов наши специалисты:
Такой подход позволяет не только успешно завершать отдельные проекты, но и постепенно повышать зрелость проектного управления за счет системного использования накопленных знаний.
Заключение
Извлеченные уроки проекта — это не формальный документ, который оформляется при закрытии проекта, а инструмент постоянного развития организации. Максимальную ценность Lessons Learned приносят тогда, когда накопленный опыт регулярно фиксируется, анализируется, сохраняется в корпоративной базе знаний и используется при планировании и реализации новых проектов.
После завершения проекта проводятся встречи и готовятся отчеты, однако единый процесс отсутствует, а поиск информации по предыдущим проектам затруднен.
Уровень 2. Создан общий репозиторий
Организация использует единые шаблоны, категории и ключевые слова, а извлеченные уроки сохраняются в общей базе знаний, доступной руководителям проектов.
Уровень 3. Накопленный опыт используется для развития организации
Извлеченные уроки регулярно анализируются, на их основе совершенствуются процессы управления проектами, обновляются регламенты, разрабатываются программы обучения и принимаются решения по развитию проектной деятельности.
Такой подход соответствует принципу PMI: выявить → задокументировать → проанализировать → сохранить → использовать.
Опыт Baseline
В проектах Baseline накопление и использование опыта рассматривается как один из элементов развития проектного управления и корпоративной базы знаний.
В рамках проектов наши специалисты:
- анализируют ход реализации проекта;
- фиксируют успешные решения и проблемные ситуации;
- формируют рекомендации для последующих этапов и будущих проектов;
- разрабатывают регламенты, шаблоны и проектную документацию;
- используют накопленный опыт при обучении проектных команд и совершенствовании методологии управления проектами.
Такой подход позволяет не только успешно завершать отдельные проекты, но и постепенно повышать зрелость проектного управления за счет системного использования накопленных знаний.
Заключение
Извлеченные уроки проекта — это не формальный документ, который оформляется при закрытии проекта, а инструмент постоянного развития организации. Максимальную ценность Lessons Learned приносят тогда, когда накопленный опыт регулярно фиксируется, анализируется, сохраняется в корпоративной базе знаний и используется при планировании и реализации новых проектов.
